火神山、雷神山醫院的施工進度牽動著每一個人的心
1月31日
武漢火神山醫院
火力全開迎戰“沖刺期”
武漢雷神山醫院
總體建設進度完成55%
截至1月31日中午12時,火神山醫院項目板房區域場地平整、砂石回填、HDPE膜鋪設全部完成,基礎混凝土澆筑完成100%;集裝箱進場1650套(其中現場拼裝完成1400套,場外拼裝完成250套),完成約90%;活動板房(醫技樓、ICU病房)骨架安裝完成3000平方米,完成約70%。管線溝槽開挖、埋設及回填完成70%;污水處理間設備吊裝完成,管道安裝完成80%;調蓄水池底板混凝土澆筑完成。
醫院總建筑面積3.39萬平方米功能主要為病房、接診室、ICU、醫技部、網絡機房、供應庫房、垃圾暫存間、救護車消洗間等,總床位數為1000床。為了快速施工需要,與時間賽跑,施工方采用集成化部品,裝配式施工,一棟雙層病房區鋼結構已經搭建起來,地下管網鋪設同步全面展開。

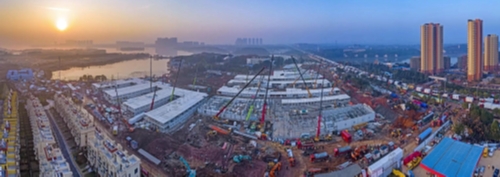

▲吊裝住院樓板房
與此同時,雷神山醫院的建設也在有條不紊地進行著。
截至1月31日中午12時,雷神山醫院項目總體建設進度完成55%。隔離病房完成50%,場地平整、溝槽開挖、溝槽管線預埋、非溝槽區PE膜施工、溝槽回填、污水處理站底板混凝土澆筑已全部完成,主管道面層澆筑完成90%,溝槽區PE膜完成60%,條形基礎施工完成85%,醫技樓基礎底板澆筑完成60%;集裝箱總計進場2149間,現場已完成吊裝130間,并進行房間內管線安裝。醫護人員生活區完成75%(A1-A7棟主體結構基本完成,現已進行室內管線安裝,A1棟樣板間防水完成)
▲ 雷神山醫院隔離病區病房樣板模型一
▲雷神山醫院隔離病區病房樣板模型二
這次新型肺炎的緊急爆發,武漢、鄭州及其他城市單獨選址,集中建造了臨時傳染病醫院,2~8萬平米的醫院要在幾天內建成,發揮了裝配式建筑快速建造的優勢。
專業解答
模塊化建筑是裝配率極高的一種裝配式建筑形式,是以標準化的思維劃分具有建筑功能的三維空間集成模塊,涵蓋了結構、圍護、內裝和設備管線等系統的部品部件,在工廠預制完成,集成模塊運輸?shù)焦さ剡M(jìn)行裝配連接最終形成完整的建筑。模塊化建筑具有標準化程度高、集成性高等優點,可以極大地壓縮整個建造周期。

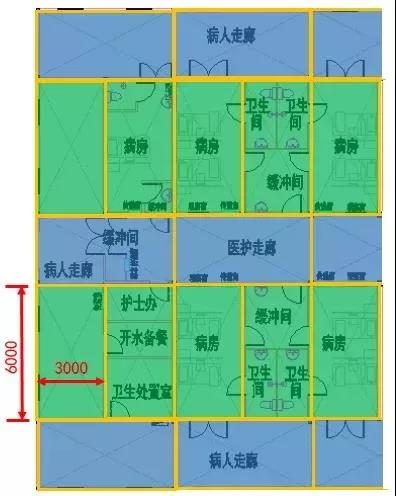

此次武漢火神山醫院、雷神山醫院的建造時間短、任務重,采用了模塊化建筑的形式?;鹕裆结t(yī)院的局部平面圖,可以看出,整個建筑是由若干個6m*3m的模塊,通過水平與垂直方向不同的組合方式,形成了病房、衛生間、緩沖間、病人走廊、醫護走廊等等不同的功能分區,基本解決了傳染病醫院的流線及分區問題。
此次建設充分發揮了模塊建筑的優勢:
1、標準化
標準化是模塊化建造的基礎。模塊的幾何尺寸、連接方式、模塊的組合形式、內部的部品部件、設備設施等的標準化,是實現快速高質量建造的基礎保障。
2、模塊化
所有的功能空間均由標準化程度極高的模塊組合而成,充分體現了標準化、集成化帶來的速度優勢,滿足了應急醫療設施建設的需求。
3、工業化
在極短時間內完成建設,設計師充分利用現有的模塊產品尺寸。在現場處理地坪的同時,模塊在工廠內同步生產,工廠的環境及室內的施工條件將確保其質量更易控制及改善,減少缺陷,產品的可靠性提高,同時還有較高的生產效率。
4、裝配化
現場的施工周期非常短,除了地坪平整、基礎處理等濕作業外,現場其他的部分,如設備管線安裝、門窗安裝、室內設施安裝等等完全是干法施工,各工種交叉作業,與傳統建造方式相比,節約時間的同時,還減少施工和裝修垃圾約70%。
對于模塊化醫院建筑,目前的部品集成化程度還不高,還需進一步通過相應的標準將模塊化建筑的特點與醫院建筑的特殊功能要求相結合,以實現醫院建筑的最終功能、性能,并最大程度發揮模塊化建筑在快速建造應急醫院過程中的優勢,更好的滿足醫院建成后投入防治新型冠狀病毒感染肺炎等應急工作的需要。

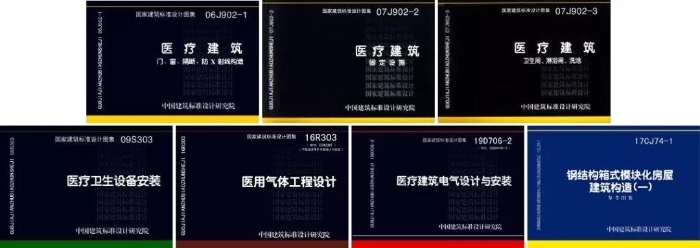

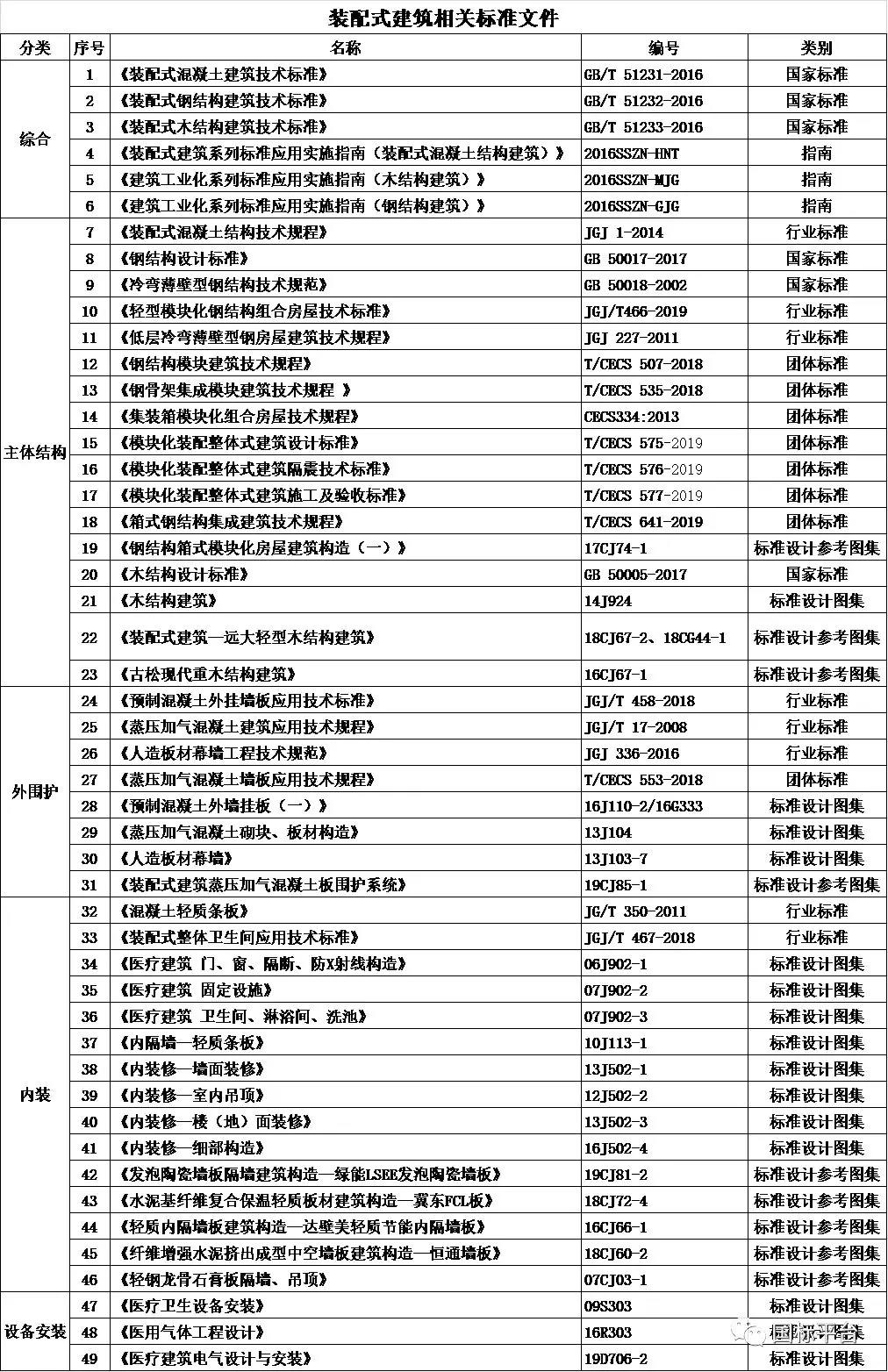

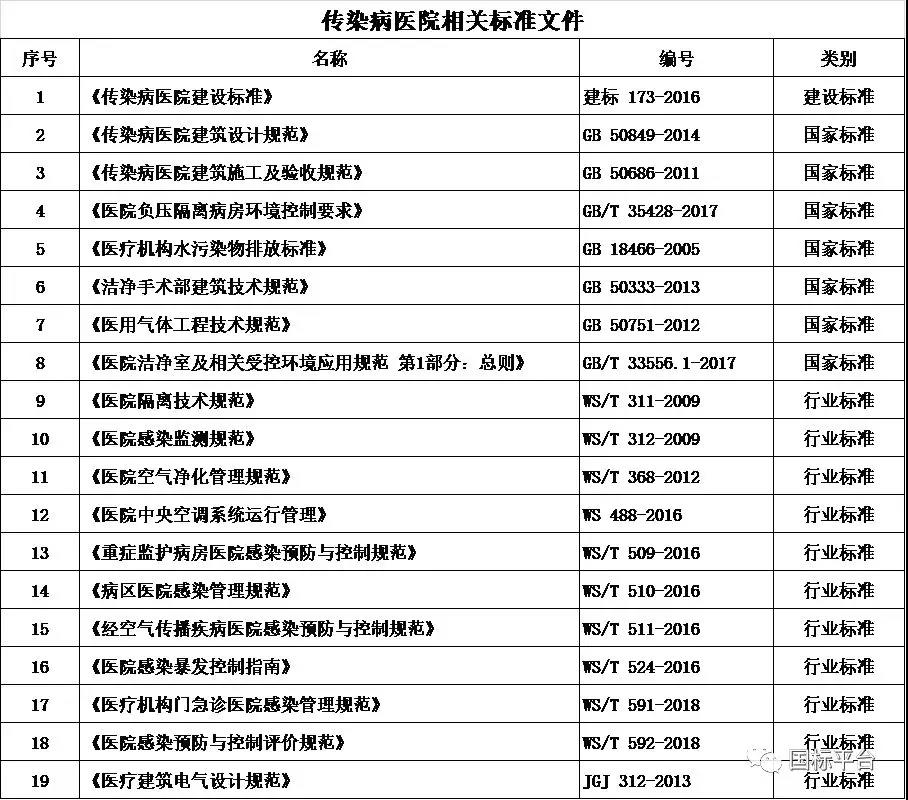

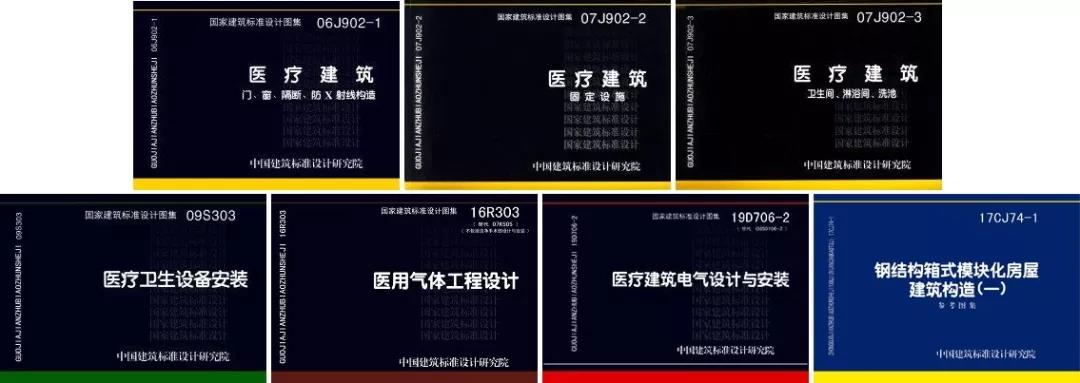

目前,我國已經制訂了《傳染病醫院建設標準》、《傳染病醫院建筑設計規范》等醫院建筑相關標準和《裝配式鋼結構建筑技術標準》、《模塊化裝配整體式建筑設計標準》等裝配式建筑相關標準。國家建筑標準設計組織編制了《醫療建筑》、《醫療衛生設備安裝》、《醫用氣體工程設計》、《醫療建筑電氣設計與安裝》、《鋼結構箱式模塊化房屋建筑構造(一)》等標準圖集,已經為參與火神山、雷神山醫院建設的設計、施工人員提高建設效率、保證工程質量提供了技術依據。
根據目前的實際需求,建議國家能夠盡快出臺《應急醫療建筑建設標準》,根據各地區的人口規模,能夠按照一定的規模預留出一定的城市空間或大空間公共建筑,按照醫療建筑的要求預留出水電設施,并在適當?shù)奈恢脙Υ嬉欢康慕ㄔO(shè)物資,一旦出現突發事件,能夠在較短時間內快速建成使用。并且可以編制用于指導建設或改造的《應急醫療建筑系列標準圖集》或《應急醫療建筑快速建設指南》,用于指導各地的建設工作。
疫情面前
我們都在同時間賽跑
與病毒抗?fàn)?/span>
只要我們?nèi)σ愿?/span>
一定能打贏這場疫情阻擊戰!
附:傳染病醫院及裝配式建筑相關標準目錄
